制造中MPS到底有多重要?

admin
2026年7月19日 13:59 本文热度 102

问题:

MPS是什么


主生产计划


主生产计划的应用



1、主生产规划的任务和特点

2、主生产规划的对象

3、主生产计划的时段概念

4、主生产计划的计算方法

5、主生产计划员的职责

主生产规划的任务和特点


1.  从台份计划到零件计划

传统生产计划(目前大多数国有企业)是台份计划,台份计划的缺点是:

(1)过早,不能适应市场的变化;

(2)太粗,造成库存量的增加,资金积压。

MRPII 正是解决这个问题的。


2. 具体到产品的型号及需求的时间(月/周)

综合生产计划只是总的产量(无型号)


3. 主生产计划是MRPII的一部分


4 .主生产计划的任务

(1)排出独立需求的、按日、周、月的计划。

(2)对本企业的能力与生产任务进行细的平衡,   以便确定能力的补充或计划的调整。

(3)根据产量及能力的动态变化,对每周计划做修改.

(4)作为配套厂、销售网点、厂内制造部门、库存信息等的联系枢纽,也是向客户承诺的依据。


5.MPS 的可行性


传统计划的问题在于它不注意计划的可行性。MRPⅡ可行性与否关键在于主生产计划。策略是:

(1)主观上要采用客观的数据,而不是把计划看成是“主观愿望”。可执行才是可信的。

(2)在计划方法上,在编制计划时同时运行粗能力计划。

所以称为“主”( Mater)就是“主控”的意思。

(3)计划要按时间滚动。



MPS的对象

1.    最终产品

生产规划(综合生产计划)所规定的产品系统的具体化后的产品,称为最终项目(end  item)。

  1.    独立需求的备品配件

  2.    变形产品也是最终产品,但是系列产品的种种变形组合,难以在最终项目表上一 一列举。可用系列产品的比例方法确定。

  3.    选装件、套件

    在模块产品系列中,大量使用选配件、通用件。预测一下各基本件占总需求量的比例。可从总装计划(Final Assembly Schedule,FAS)规定。

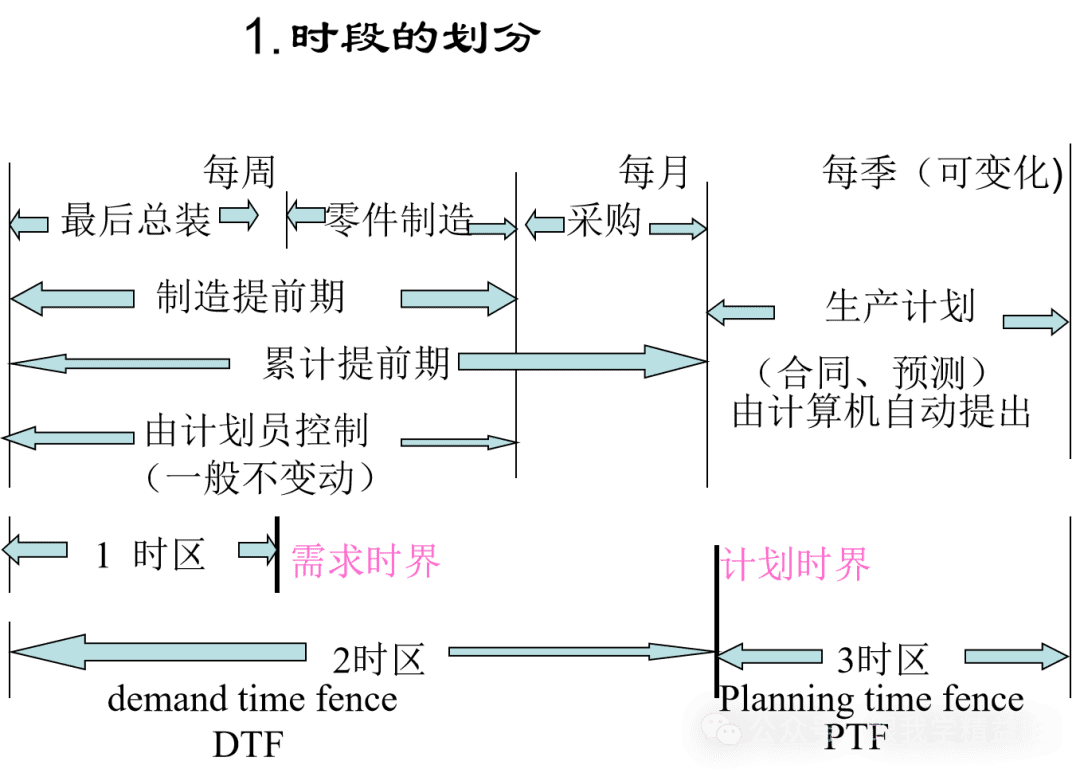

MPS的时段概念


1. MPS的变与不变

可实行性的最大挑战是如何适应持续不断的变化。变的因素包括:

内部:设备故障、质量事故、缺料待料等。

外部:市场需求变化、顾客取消订单。

导致:主生产计划的增加、减少、提前、推后(最终产品)。


时段性解决了这个问题。在MRPⅡ应用计算机轻而易举地调整计划,可以做到每天调整一次。但调整也会带来损失。通常只是一周、一月调整一次。

1. 规划期(planning horizon)---3时区

从今天往前推算,一般在制造、装配、采购阶段之前。这是根据合同(定单)、预测相结合定的。在MRPⅡ是由计算机软件自动计算而确定(一年或更长),在这一时段,计划可变化,一般,每季调整一次。


2. 累计提前期---2时区:一般等于或略大于累计提前期。从3时区进入二时区意味着生产计划开始实行,材料已购买,资金投入并逐渐进入加工,直至装配,这时区中如果合同增加,必须由计划员人工录入,系统只能提供信息。


  1. 需求时界(demand time fence)DTF:1、2时区的分界线。提醒计划人员:已进入机器总装,除特殊情况,一般计划不能再做调整。


  2. 总装期---1时区:进入整机总装阶段(或略为提前)


  3. 计划时界:2时区与3时区之间的分界线(planning time fence)PTF。提醒:计划已经确定,采购或生产周期较长的物料已经备好,资金已投入,能力开始耗用。变动必须由计划人员手工做。

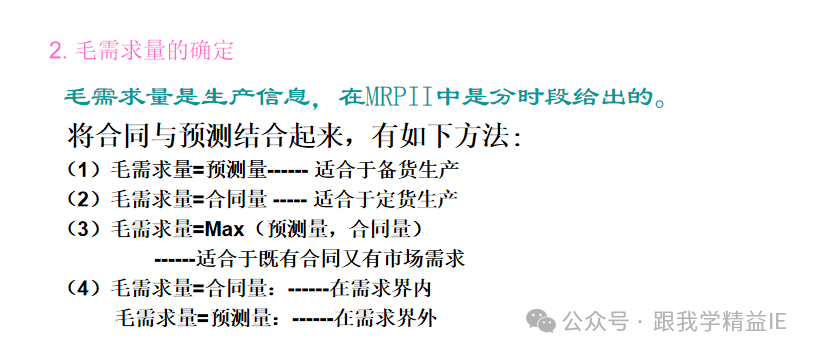

1.毛需求量(gross demand)

2.  净需求量(net demand)

3. 计划接受量(Scheduled receipt):

计划接受量是指从外部定购的预期到货数量(正在执行的定单数量)。

4.  计划产出量(Scheduled output):

是指被确认为本厂生产量。有时被归并到接受量中。

预计可用库存量(Projected Available Balance,PAB):各时段的可用库存量。


本阶段预计库存量=本段初结余+本段产出+本段接受量-本段毛需求量

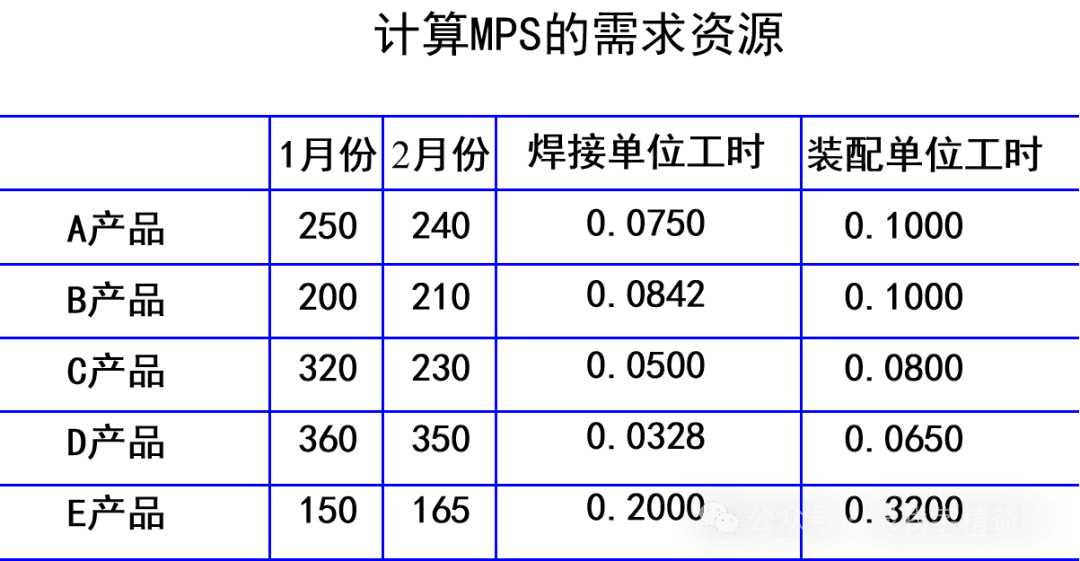

MPS的计算方法

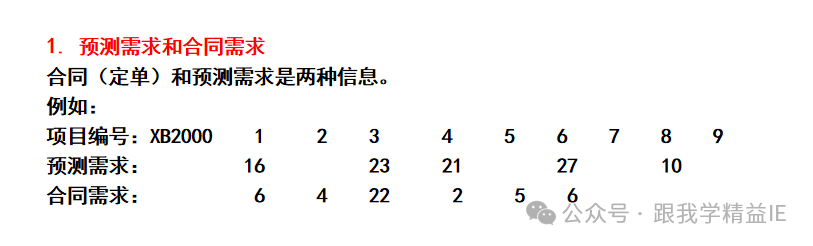

说明:

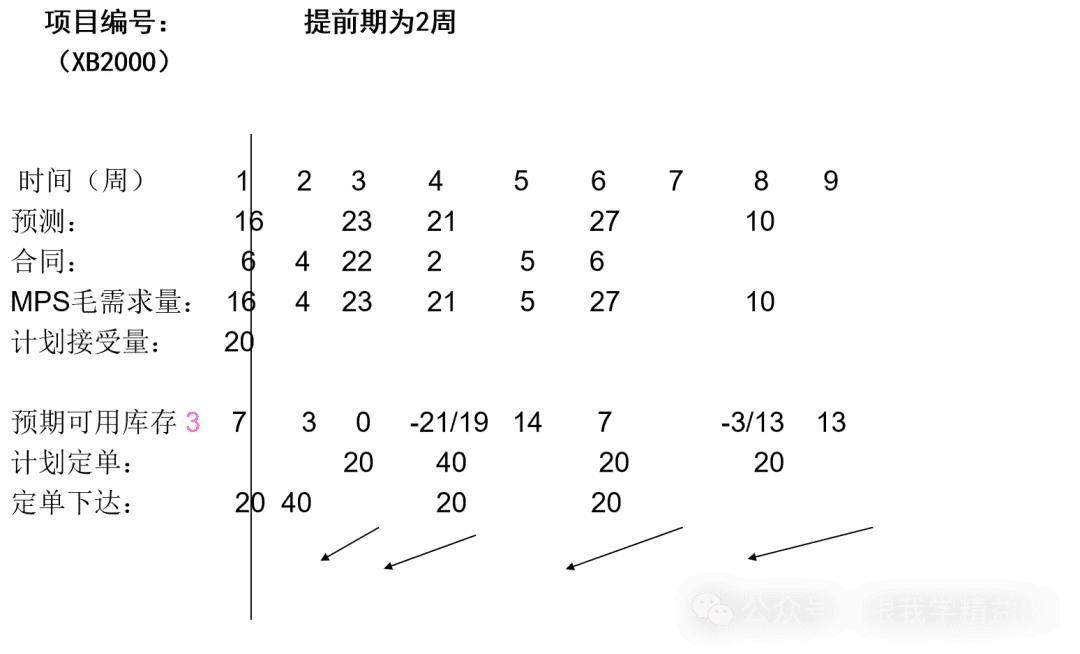

1.预期可用库存在第四周出现-21,故自动增加订单。

2.本应在第四周时增工厂生产,考虑提前期两周。

3.生产批量为20,需求为-21,所以只能2批40。

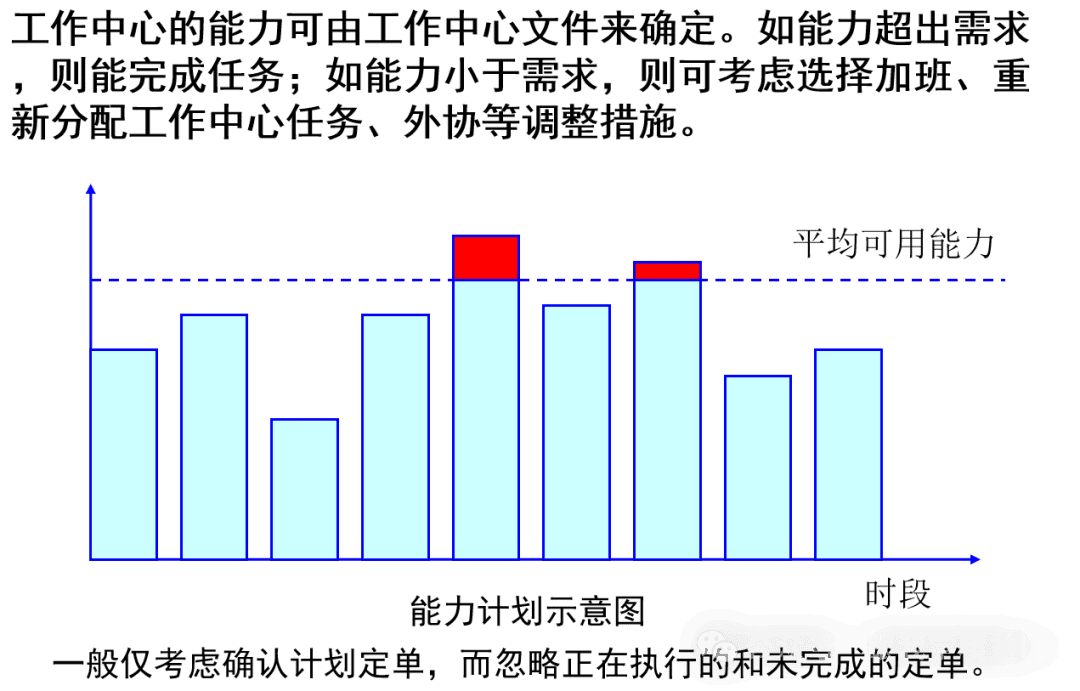

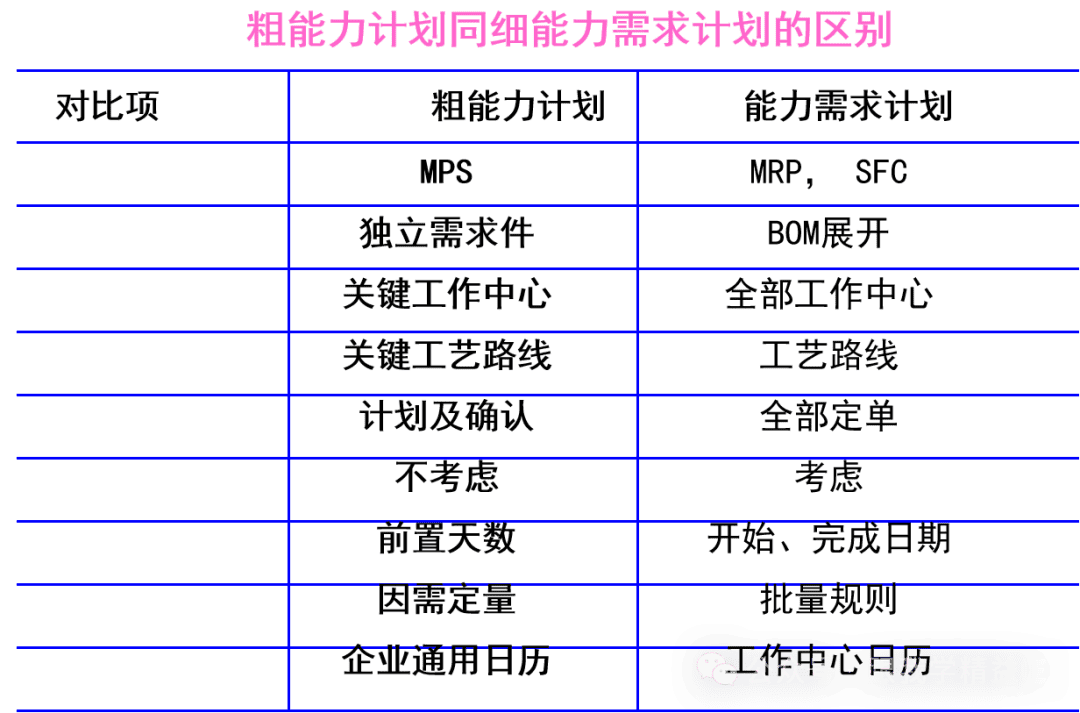

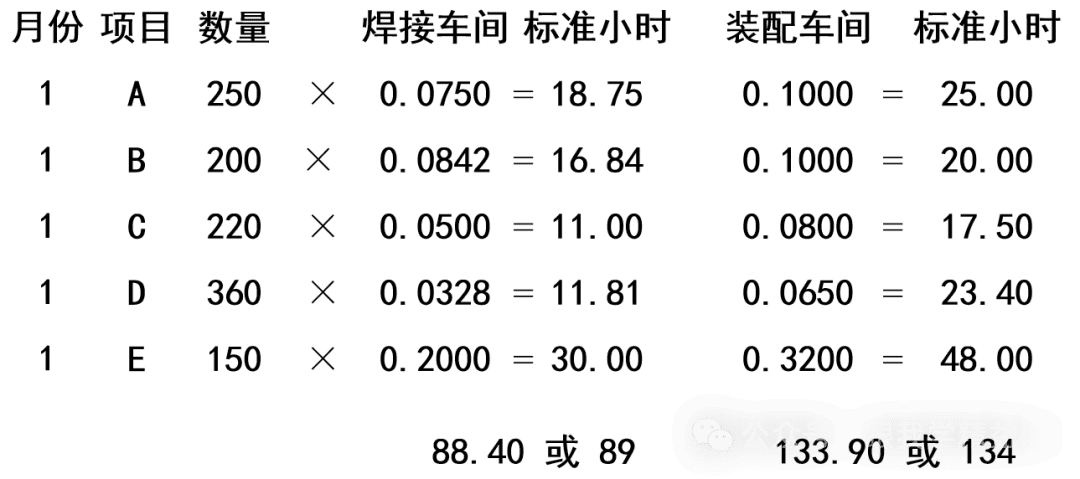

粗能力计划(rough-cut capacity planning)是一种计算量小,占用计算机机时较少,比较简单粗略,快速的能力核定方法,通常只考虑关键工作中心及相关的工艺路线,关键工作中心文件中定义后,系统会自动计算关键工作中心的负荷。


粗能力计划步骤

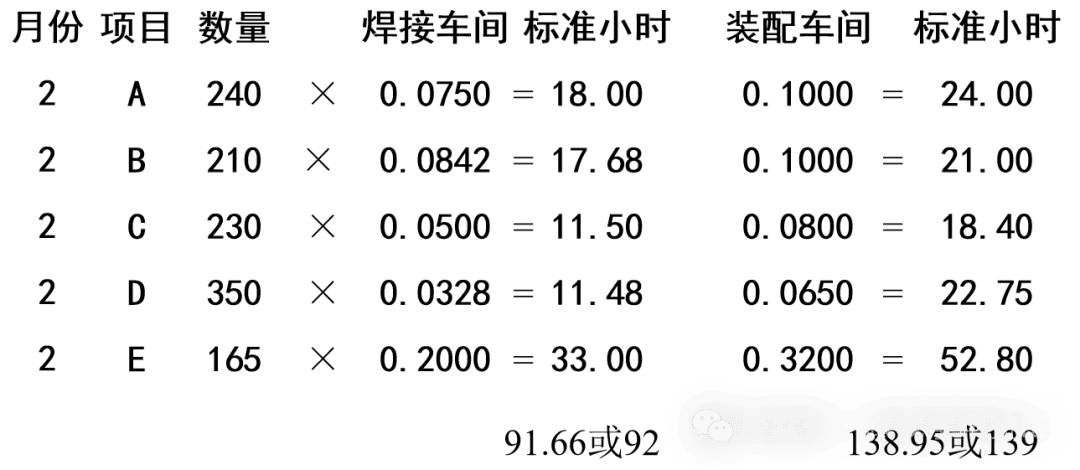

(1)首先建立资源清单,说明每种产品的数量及各月占用关键工作中心的负荷小时数,同时与关键工作中心的能力进行对比。

(2)在产品的计划期内,对超负荷的关键工作中心,要进一步确定其负荷出现的时段。


主生产计划员的职责


主生产计划是由专职的主生产计划员,或称主管计划员,负责编制的。主生产计划员必须:


A:了解产品和生产工艺,了解车间作业及物资供应情况,了解销售合同及客户要求

B:知道如何建立产品的搭配组合(product mix),以减少生产准备、合理利用资源

C:熟悉产能

D:知道缩短交货期的各种有效措施

E:时刻保持同市场销售、设计、物料、生产、财务等部门的联系与合作,预见未来可能发生的问题,防患于未然

F:把核实和调整系统生成的MPS计划订单,作为日常工作,保证MRP能正常运行



阅读原文:点击这里


该文章在 2026/7/19 13:59:18 编辑过
关键字查询
相关文章
正在查询...
点晴ERP是一款针对中小制造业的专业生产管理软件系统,系统成熟度和易用性得到了国内大量中小企业的青睐。
点晴PMS码头管理系统主要针对港口码头集装箱与散货日常运作、调度、堆场、车队、财务费用、相关报表等业务管理,结合码头的业务特点,围绕调度、堆场作业而开发的。集技术的先进性、管理的有效性于一体,是物流码头及其他港口类企业的高效ERP管理信息系统。
点晴WMS仓储管理系统提供了货物产品管理,销售管理,采购管理,仓储管理,仓库管理,保质期管理,货位管理,库位管理,生产管理,WMS管理系统,标签打印,条形码,二维码管理,批号管理软件。
点晴免费OA是一款软件和通用服务都免费,不限功能、不限时间、不限用户的免费OA协同办公管理系统。
Copyright 2010-2026 ClickSun All Rights Reserved  粤ICP备13012886号-2  粤公网安备44030602007207号
