[点晴模切ERP]MRP为什么跑不起来?MRP底层逻辑拆解
当前位置:点晴教程→点晴ERP企业管理信息系统
→『 经验分享&操作答疑 』

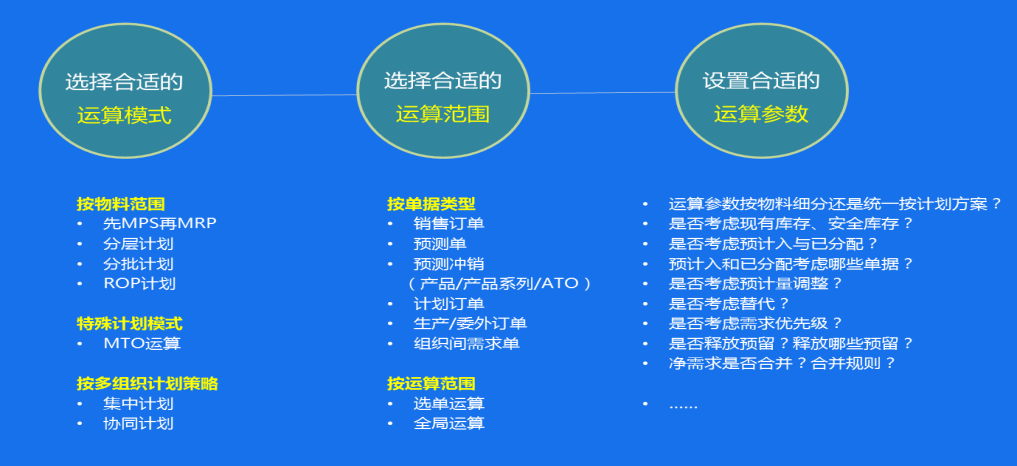

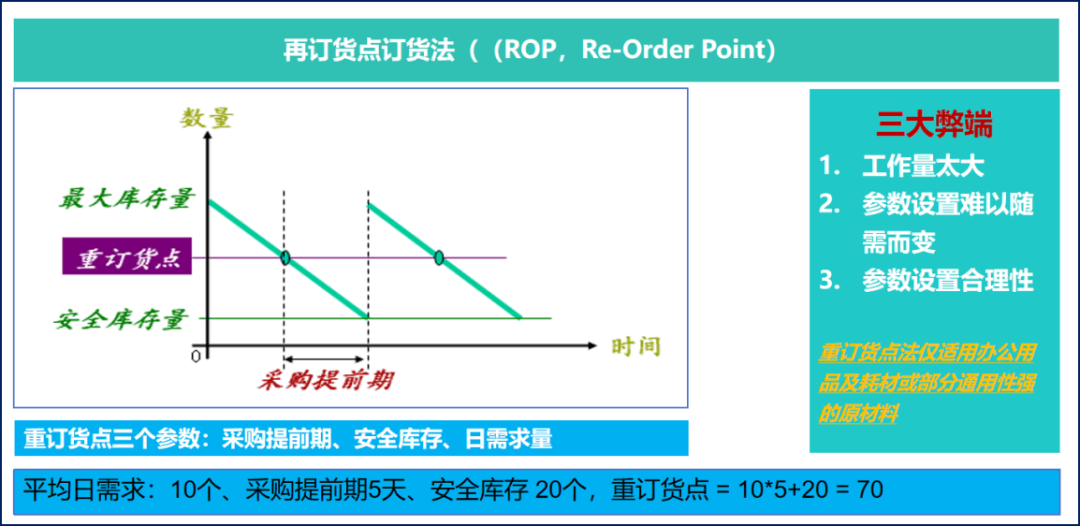

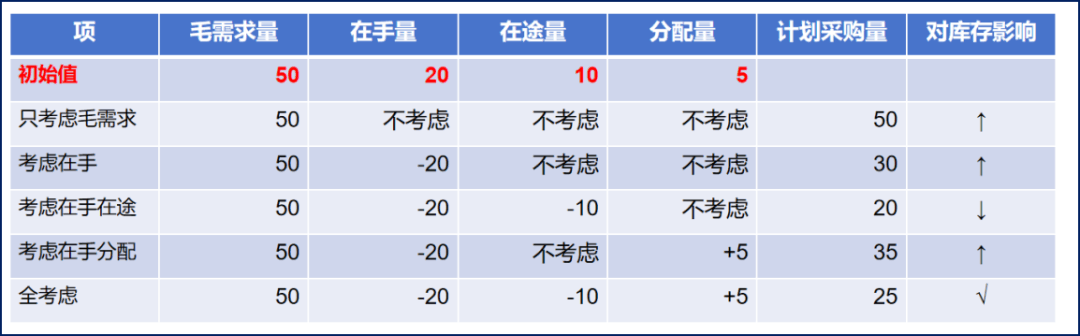

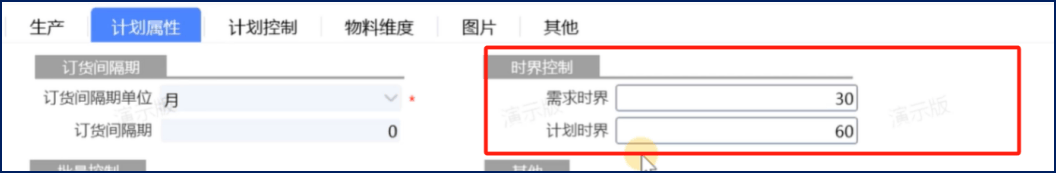

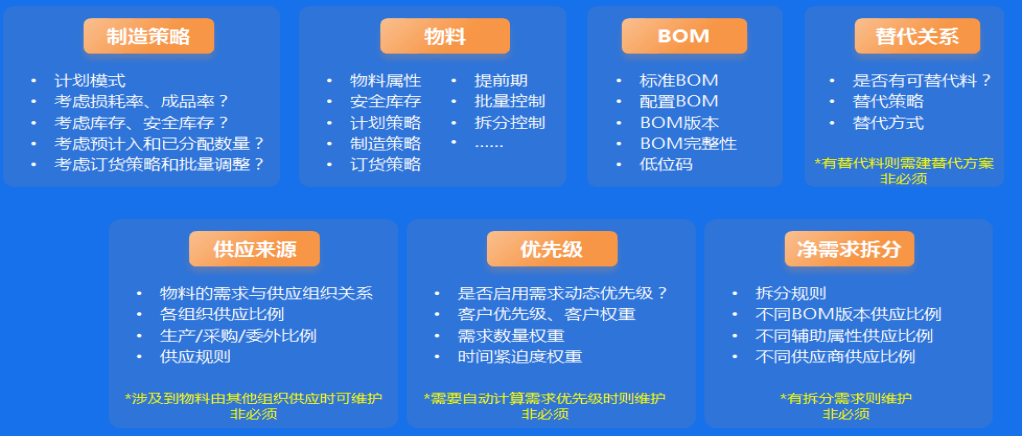

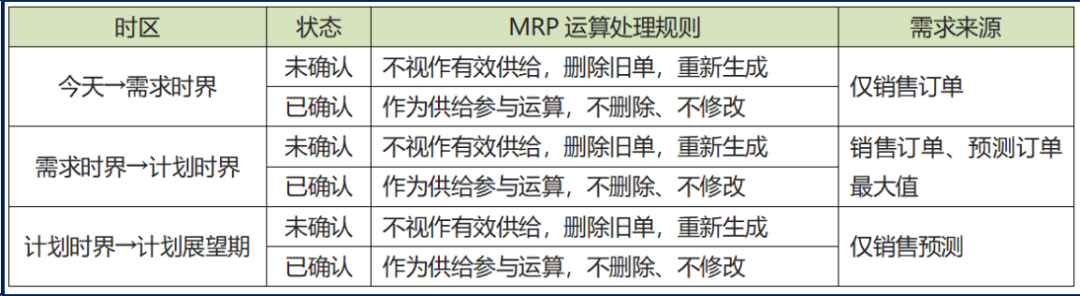

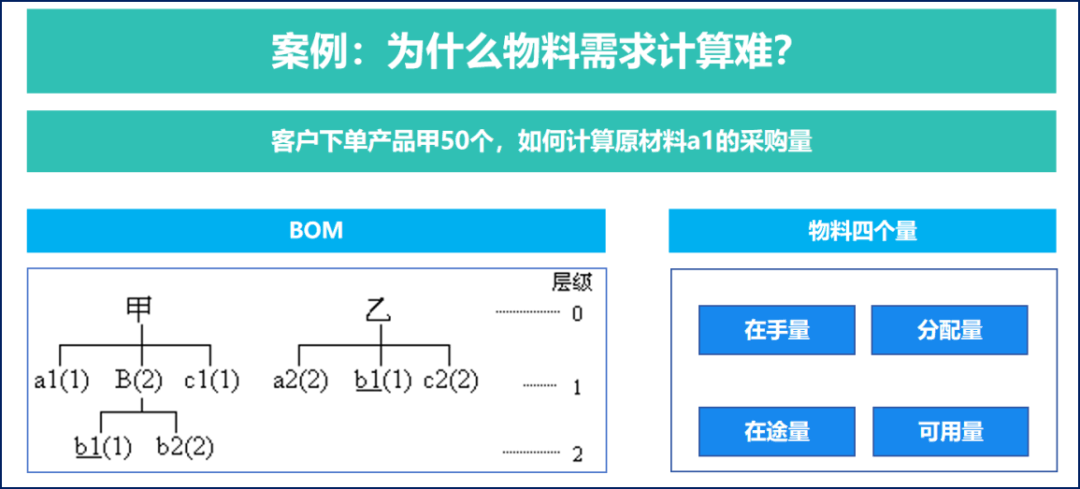

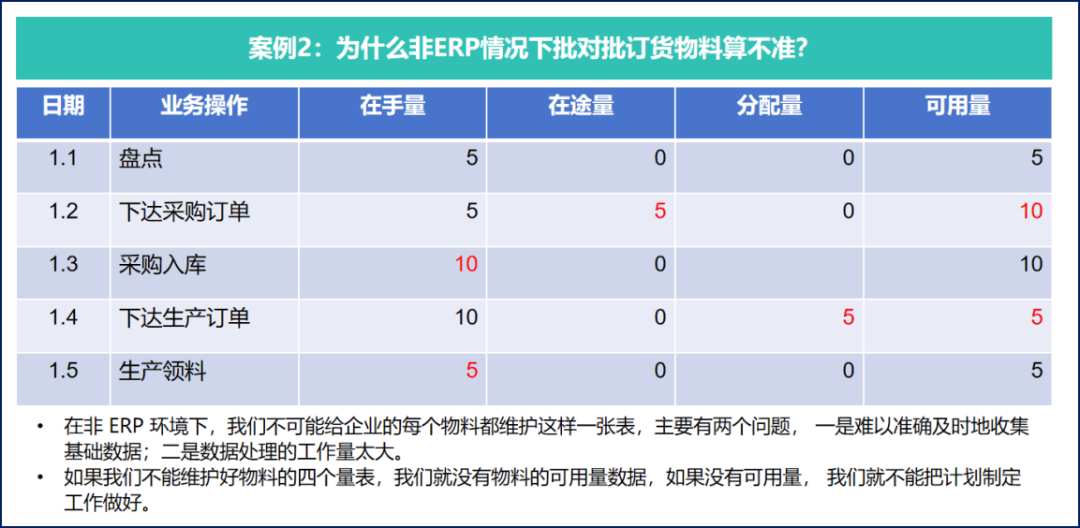

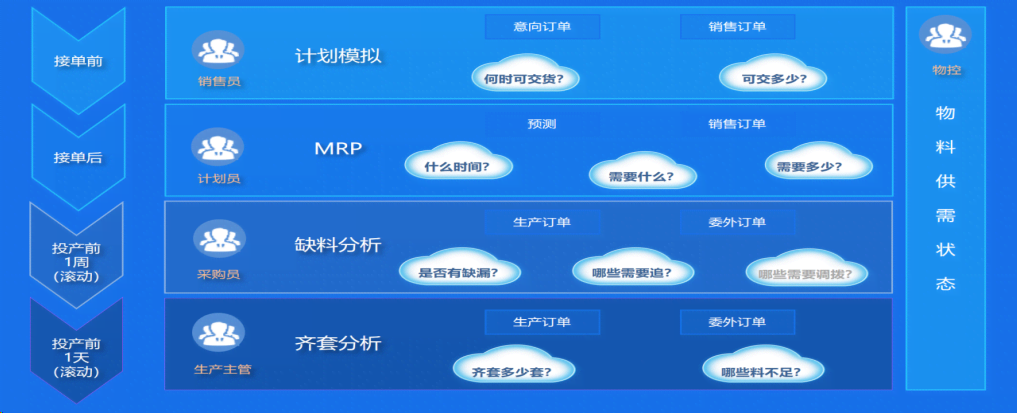

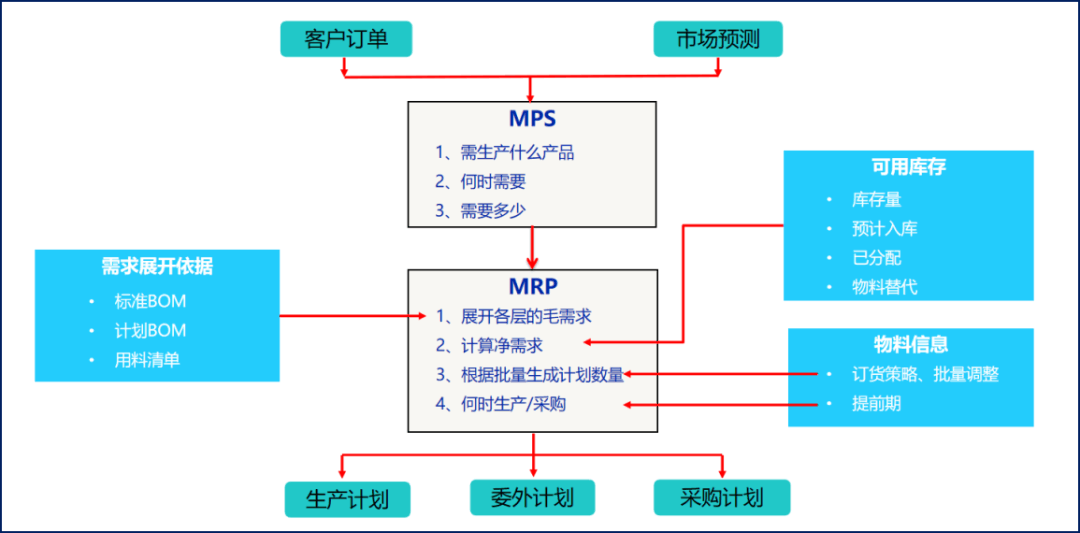

上过ERP的企业,很少能把MRP用好的,很多企业MRP根本没有使用,为什么MRP用不起来?今天写这篇小文章,深度探讨MRP背后的底层逻辑。 ![]() ❶ MRP基本定义 什么是MRP? MRP,物料需求计划,英文Material Requirements Planning,MRP的理论是1964年由约瑟夫▪奥列基提出,是制造业经典的物料计算、排产、库存管控工具。MRP是处理需求和供应的平衡。 MRP需求来源:分独立需求和相关需求。 独立需求:不依赖其他物料,直接产生需求,是MRP 最主要来源,包含:客户订单(已接单的成品、配件);市场预测(预估销量、备货需求);安全库存;售后备件(维修、售后用零配件);手工创建的计划订单;其他领料单。相关需求:由上层成品半成品MRP运算生成的需求,包含:计划订单;已经投放的生产订单、委外订单等;已审核的领料申请单。 MRP供应来源:分内部供应和外部供应两大类。 外部供应(采购类),包含:采购订单;委外订单;调拨单。 内部供应(自制类),包含:计划订单;未完成的生产订单、采购订单、委外订单;库存;调拨单。 毛需求:理论总需求量,不考虑现有库存、在制、在采,单纯算一共需要多少。 净需求:考虑库存和预计入库之后的需求数量,净需求= 毛需求 - 可用库存 - 预计入库量。 ![]() ❷ 为什么“感觉”MRP结果不准确? 很多不熟悉MRP原理的人,在使用MRP运算后,总是抱怨MRP结果不准确。 MRP是按系统设定的运算方案,运算之后的结果,很多人不了解、不知道MRP的运算方案,就简单凭自己的感觉判断结果不准确,是无知而可笑的表现。 所谓MRP的运算方案,就是哪些纳入供应来源进行计算,哪些纳入需求来源进行计划。不同的方案,结果是不同的。 原则上没有确认的计划订单,申请单等,都可以不纳入需求与供应的来源。其他的都应该纳入需求来源与供应来源。 计划人员一定要了解MRP运算方案,成熟的系统,MRP方案是可以按需求进行设置的,当然,也有一些小系统,MRP方案已经封装好了,不能按需求进行设置。 销售订单、计划订单、采购订单、生产订单等都会影响MRP的结果,很多公司对这些订单不进行管理,过期作废的订单,很多挂在系统中不关闭,当然会影响MRP的结果。 很多公司的库存不准确,所以在MRP运算时,只计算订单的毛需求。 结论:是MRP结果不正确吗?不是不正确,只是计划员“感觉”不正确而已。 ![]() ❸ 安全库存、最小采购量、最小包装量 安全库存:在ERP系统中,安全库存是为应对需求波动、供应延迟、质量异常而设定的缓冲库存。MRP计算时,净需求 = 毛需求 + 安全库存 - 可用库存 - 在途 - 预留 最小采购量(MOQ):供应商要求的单次下单的最小批量,未达最小采购量不接单。净需求小于MOQ时,计划订单量 = MOQ;净需求大于MOQ时,计划订单量 = 净需求。 最小包装量:物料按固定包装量采购,采购数量必须是最小包装量的整倍数。MRP的处理逻辑,在满足MOQ后,再向上取整到最小包装的整倍数。如:净需求230,MOQ200,最小包装50,计划订单为250。 结论:安全库存、最小采购量、最小包装量都会影响MRP的结果。 ![]() ![]() ❹ 需求时界、计划时界、计划展望期 要用好MRP,必须了解需求时界、计划时界、计划展望期。 需求时界(Demand Time Fence, DTF): 近期冻结线,从今天到需求时界这段叫“需求时区 / 冻结区”。 需求时界的长度(通常)= 总装配提前期(最后成品组装时间)。 在需求时界内: 1.需求来源只认销售订单,预测单计算需求。 2.计划冻结,系统不能自动改动,需要修改时,由人工进行修改。 计划时界(Planning Time Fence, PTF) 中期控制线,需求时界~计划时界叫“计划时区 / 半冻结区”。 计划时界长度(通常)= 累计提前期(采购 + 加工 + 装配总时间)。 在计划时界内: 需求来源取订单与预测的最大值(订单+ 预测共同参考)。 已经确认的计划订单,系统不能自动改,只能计划员手动调整。 计划展望期(Planning Horizon)编制MPS/MRP 时,最远能覆盖到的时间长度,超过了计划展望期的订单及预测,MRP都不作为需求的来源。 从今天→ 今天 + 展望期,是计划的最大时间窗口。 计划展望期的设置原则:≥产品累计提前期(采购 + 生产 + 装配),再留一点余量。 举例:累计提前期60 天,展望期常设为90 天 / 120 天。 作用:控制计划范围,太远的需求暂时不参与运算,避免计划无限拉长。 对于计划订单的状态,MRP处理规则如下: ![]() 在MRP系统中,计划展望期一定要设置,不能为空。计划简单的工厂,需求时界和计划时界一般都不需要考虑。 在三个时界之下,采购订单的计划到货时间、生产订单的计划完工时间都视为需求可供应的时间。 结论:这三个时界,没有几个人能理解并应用。 ![]() ❺ 强预留、弱预留、不预留 强预留:系统启用强预留之后,MRP运算时,会把物料锁定,被锁定的物料,只有对应的需求才能使用,其他不能使用。 可用量 = 库存 + 在途 + 预留 - 毛需求。(拦截出库,谁预留谁用) 弱预留:系统启用弱预留之后,MRP运算时,计算为已分配,只记账,不锁库、不控制出库。即下一次MRP运算时,会考虑上一次预留的物料数量。 可用量 = 库存 + 在途 + 预留 - 毛需求。(不拦截出库,谁优先谁用) 不预留:系统不预留时,MRP运算,不绑定需求,库存随便用。可用量 = 库存 + 在途 - 毛需求。 ![]() ❻ 管理逾期未交订单 在系统未设置的情况下,对于未关闭的订单: 逾期未交的销售订单都视为需求来源; 逾期未交付的采购订单都视为供给来源; 逾期未完工入库的生产订单都视为需求与供给的来源。 因此逾期未交或未完工的订单,都应该及时处理,如果确认不再交付的,要手工在系统进行关闭,否则会影响MRP的结果。 当然,系统也可以设置一个时间段,比如设置为60天,逾期60天内的订单参与MRP运算,逾期超过60天的订单不再参与MRP运算。 逾期未投放的计划订单(已确认状态),也会参与MRP运算。因此,计划人员需要管理未投放的计划订单(已确认状态),如果确认不再投放,则手工关闭。 结论:很多企业系统根本不管理逾期订单,MRP无法跑也就非常正常了。 ![]() ❼ 关于LRP LRP(批次需求计划,Lot Requirement Planning) 由台湾鼎新电脑(现神州数码) 于1992 年正式提出并产品化,目的是解决多品种、小批量、按单生产(MTO)企业的计划痛点。 MRP运算全局需求,LRP精确选单,按单隔离,只运算批次需求,不释放预留。 在使用LRP运算时,前一张销售订单如SO-01运算LRP之后,库存会被强预留;后一张订单SO-02在运算LRP时,会考虑前面订单强预留锁定的需求量。 ![]() ❽ 是Excel可靠?还是MRP运算准? 一般企业的物料种类有成千上万种,包含成品、半成品、原材料。 企业的订单状态也有多种:有已确认未投放的计划订单,包含计划采购订单、计划委外订单、计划生产订单;有已经投放的在途订单,包含采购订单、委外订单、生产订单。 而仓库的库存,可能存在的状态是:已分配占用,未分配可用。 面对这种复杂的情况,如果不用系统按预定的规则进行物料需求计算,采用Excel来计算物料需求,永远是无法计算准确的。 很多上了ERP企业,大部分计算物料需求的方式是: 计划员用Excel来计算,然后在系统手工录入采购订单或生产订单; 计划员只是计算毛需求,然后查查数据,拍拍脑袋后,修改计划订单数量,然后投放下去。 这样导致的结果是,物料要么多买,要么少买,一方面库存周转率低、呆滞库存高,一方面却又缺料频繁、生产经常停线。 为什么如此?其核心还是计划员不了解MRP的逻辑,不去管理系统数据的准确性。 当然,这与很多企业的认知关系非常大,这些企业认为计划很简单,安排几个没有经验的小文员来干计划的活,不专业也就非常正常了。 结论:老板要重视计划,计划员是个高技术活,逻辑思维能力要强,脑瓜子要灵活,不是随便抓个小姑娘就能干好的。 ![]() ❾ 要不要使用MRP? 直接上结论,要把库存管理好,要把计划管理好,企业还是要使用MRP。 企业能用好MRP吗?老符有点悲观,因为专业性太强了,对大部分的企业,挑战非常大。 MRP的神经质也是被大家经常诟病的地方,MRP的神经质本质是数据、参数、重拍机制没有建立好。 为了避免MRP的神经质,近些年出现了DDMRP,Demand-Driven MRP,需求驱动的物料需求计划,有兴趣的可以深度研究。 阅读原文:https://mp.weixin.qq.com/s/LZTL49_8lN1dxzjMY0tKzw 点晴模切ERP更多信息:https://moqie.clicksun.cn,联系电话:4001861886 该文章在 2026/7/6 15:17:37 编辑过 |
关键字查询
相关文章
正在查询... |
